 HOME >> 日向工場 建設進捗レポート

 Vol.1( H26. 8. 8 ) Vol.2( H26. 9. 4 ) Vol.3 ( H26. 10. 2 ) Vol.4 ( H26. 12. 4 ) Vol.5 ( H27. 2. 19 ) Vol.6 ( H27. 12. 16 )



稼動に向けて、建設が進んでいます。今後も随時配信していきます。<写真はすべてH26年9月末撮影>

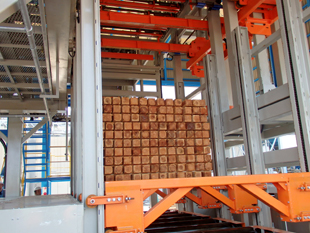

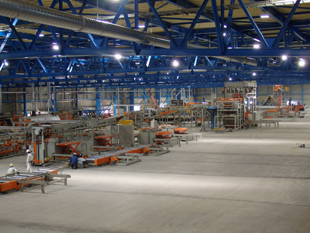

 【桟積み機】
効率良く乾燥させるために、乾燥させる木材の間に
  桟を入れる機械です。

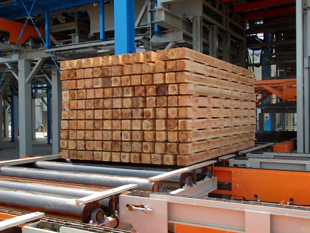

試運転を開始しました。






養生とは人工乾燥後の木材を外気と一定期間なじませる事です。

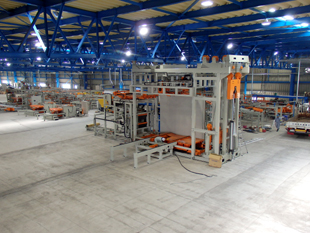

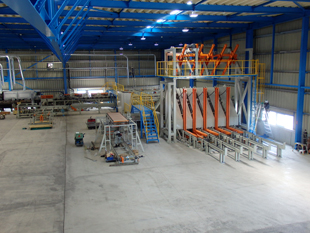

 【無垢大割小割兼用 仕上げライン】
養生が済んだ木材の含水を計測し、製品サイズに切削し、
  強度を計測(大割材のみ)します。
10月から試運転を開始する予定です。

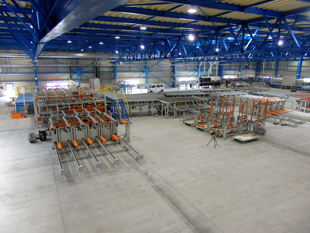

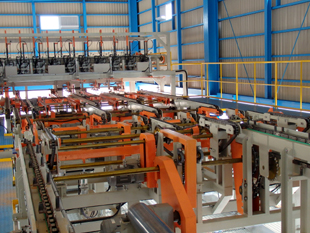

 【集成材1次加工ライン】
乾燥したラミナ(集成材用の板)を粗削りし、一枚一枚の
  含水率と強度を測定し選別します。
10月から試運転を開始する予定です。






1万m3の木材製品を保管できます。

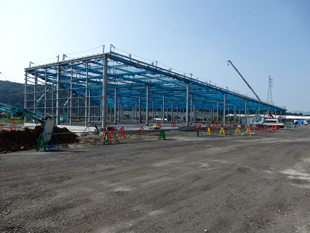

12月初の完成を目指して現在建設中です。

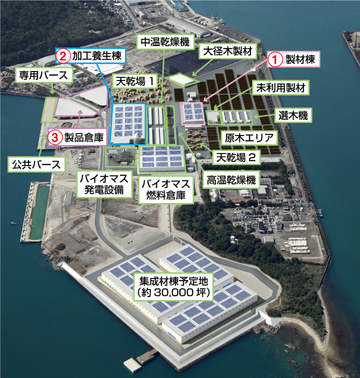

【 工場概要 】

所在地 宮崎県日向市竹島町1-101

敷地面積 297,000m2 (約9万坪)


建設計画(予定)

2013年10月建設開始

2014年10月製材工場 商業稼動開始

2014年12月乾燥加工工場 商業稼動開始

2015年3月バイオマス設備 発電開始

2015年10月 小断面集成材工場 稼働

2017年中断面集成材工場 稼働



工場完成予定図
