HOME >> 日向工場 建設進捗レポート | |||||
Vol.1( H26. 8. 8 ) Vol.2( H26. 9. 4 ) Vol.3 ( H26. 10. 2 ) Vol.4 ( H26. 12. 4 ) Vol.5 ( H27. 2. 19 ) Vol.6 ( H27. 12. 16 ) |
稼動に向けて、建設が進んでいます。今後も随時配信していきます。<写真はすべてH26年11月中旬撮影> | |

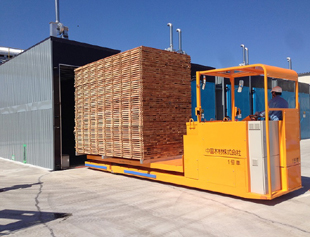

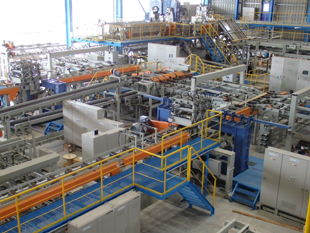

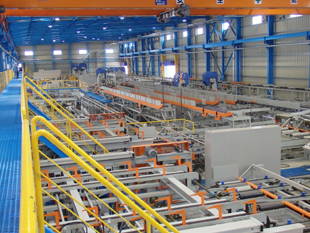

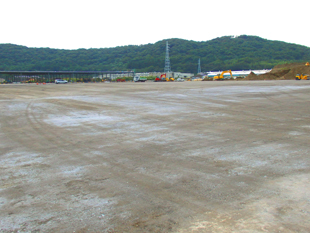

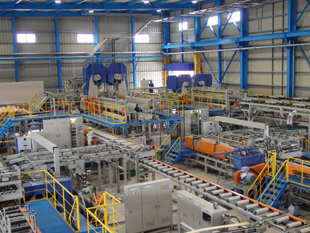

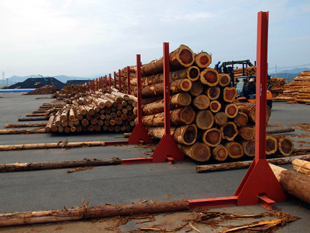

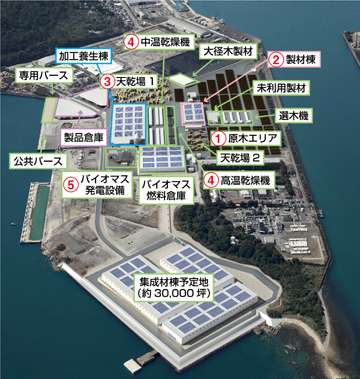

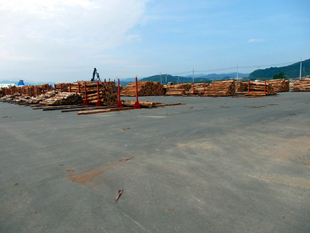

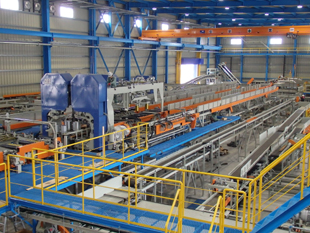

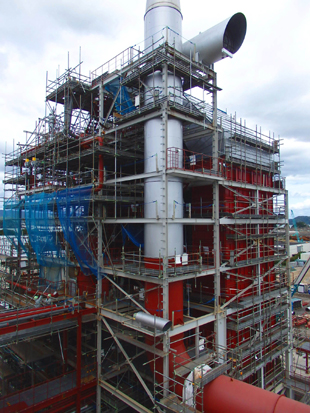

■ 原木40,000m3を置ける広さです。 ■ 製材を開始しました。 ■ 天乾とは天然乾燥の略です。杉のラミナは約180日の 天乾後、乾燥機に投入します。 ■ 50m3釜を30基、200m3釜も12基設置します。現在8基が設置完了 しました。 全て揃うと15,000m3/月の乾燥能力となります。 ■ 建設中の75tボイラーです。この先に出力18,000kwhの 発電機が装着されます。 | 【 工場概要 】 所在地 宮崎県日向市竹島町1-101 敷地面積 297,000m2 (約9万坪) 建設計画(予定) 2013年10月建設開始 2014年10月製材工場 商業稼動開始 2014年12月乾燥加工工場 商業稼動開始 2015年3月バイオマス設備 発電開始 2015年10月 小断面集成材工場 稼働 2017年中断面集成材工場 稼働 工場完成予定図 |
